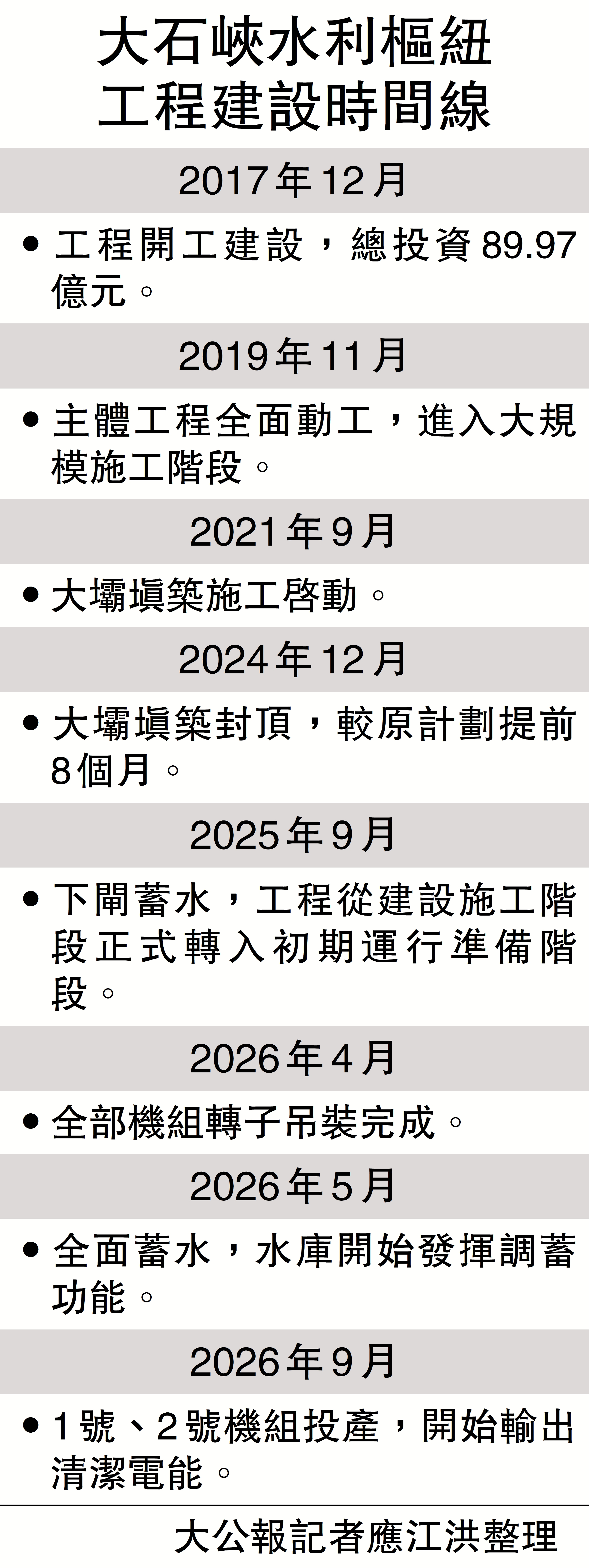

大石峽水利樞紐工程建設時間線


  2017年12月

  •工程開工建設,總投資89.97億元。

  2019年11月

  •主體工程全面動工,進入大規模施工階段。

  2021年9月

  •大壩填築施工啟動。

  2024年12月

  •大壩填築封頂,較原計劃提前8個月。

  2025年9月

  •下閘蓄水,工程從建設施工階段正式轉入初期運行準備階段。

  2026年4月

  •全部機組轉子吊裝完成。

  2026年5月

  •全面蓄水,水庫開始發揮調蓄功能。

  2026年9月

  •1號、2號機組投產,開始輸出清潔電能。

  大公報記者應江洪整理
