中國「預製變電站」全球爆單 不到半年可完工送電 多家企業海外項目大增三成 訂單排至明年
隨着全球算力、數據中心及終端設備需求的持續擴張,中國硬核電力黑科技「預製變電站」直接在全球市場爆單,傳統變電站工期要1年半到2年,而預製變電站不到六個月就能完工送電,憑借超高性價比和超強效率,成為中國外貿新黑馬。其中,山東作為核心生產基地,上半年電工器材出口總值達267.3億元(人民幣,下同)。變電站、變壓器相關產品出口額突破70億元,多家龍頭企業海外交付項目同比大增三成,訂單已排至明年。 ●新華社及央視財經

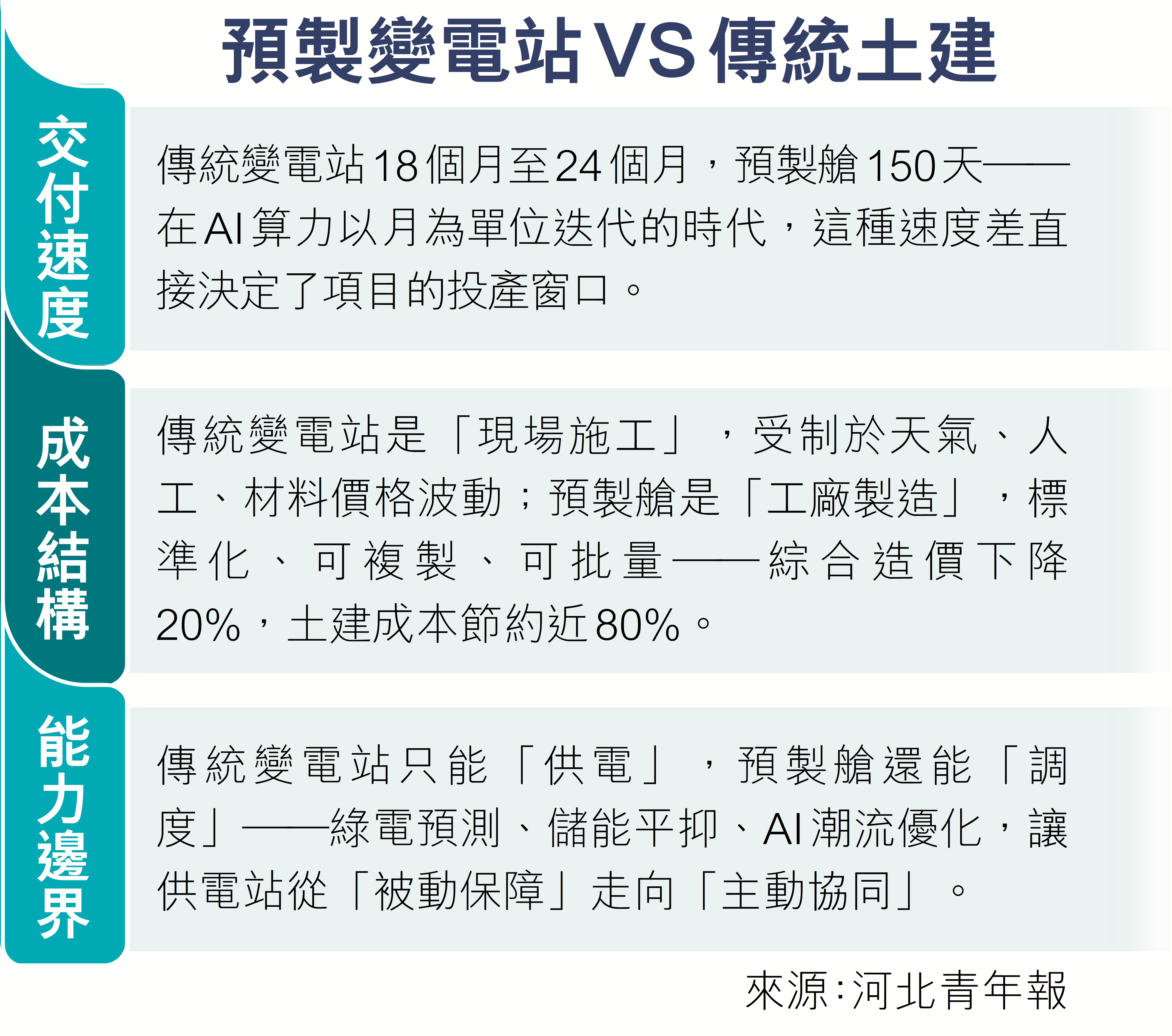

在阿曼,一座400千伏預製艙變電站近日成功送電。這座變電站整體拆解成24個標準化模塊,全程在中國完成設計、生產、組裝與系統聯調。模塊漂洋過海抵達阿曼後,如同搭積木般進行拼接與系統連接。相比於傳統變電站建設需要進行的大規模土建與調試,這種預製模塊方式大幅縮短了建造時間。
據山東青島特銳德電氣股份有限公司副總裁姬廣輝介紹,阿曼項目是出口的電壓等級最高、系統集成方案最全的一個預製艙式變電站。傳統土建式變電站建設周期要1年半到2年,而這個項目只用了不到6個月,就走完接單、生產、海運、現場安裝調試到送電全流程。
土建開支節省逾七成
據悉,阿曼的「預製變電站」大幅削減現場施工人力與工期成本,土建開支節省七成五,整體投資下降了5至8個百分點。
據了解,當前全球市場需求爆發有兩大核心驅動因素。其一為AI算力基建擴張,全球各國瘋建數據中心、智算園區,這類高耗電場所對配套變電設備交付速度要求極高,歐美多國甚至出現因傳統電力設備供應不足,導致算力項目延期的狀況,模塊化預製變電站恰好解決海外客戶「快速落地」痛點;其二是中國企業持續推動技術標準國際互認,大幅降低出海門檻。
山東青島特銳德電氣股份有限公司國際基地總經理助理徐國川介紹,以前整套產品適配海外標準周期長達一至兩年時間,現在依靠標準互通、差異化補項模式,能夠把時間縮到幾個月以內,每年節約成本上千萬元。該企業透露,今年上半年海外交付項目同比增長30%。
針對不同地區定製化升級
中國的「預製變電站」產品適用場景覆蓋全球多類複雜環境,針對中東高溫荒漠、非洲多塵濕熱、歐洲城區緊湊用地分別做定製化升級:中東款強化防曬、抗腐蝕外殼,成功通過沙特能源公司380千伏高壓預製艙資質審核,拿下近億美元國家電網訂單;非洲鄉鎮配網專用機型防塵防水等級達IP54,單批可交付數百台小型預製變電站;歐洲城區數據中心專屬「算電島」一體方案,集成固態變壓器,供電效率突破98.5%,佔地面積遠小於傳統設備,契合城市土地稀缺需求。
對歐盟非洲出口增速尤為突出
今年上半年,山東省電工器材出口貨值267.3億元,同比增長9.3%,其中,變電站和變壓器產品出口貨值超過70億元。
據青島大港海關企業信用管理科科長劉淑霞介紹,這類電力產品主要銷往歐盟、中東、非洲、韓國等國家和地區,對歐盟、非洲出口增速尤為突出。高壓大容量變電設備、預製艙變電站出口量一路走高,已經成為外貿全新增長引擎。
