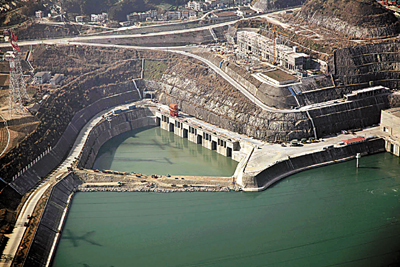

三峽地下電站下游基坑開始充水
香港文匯報訊(記者 向陽、通訊員 華吟江 吳鵬)12月8日9時許,伴隨著歡呼和禮炮,三峽地下電站下游基坑開始充水。經過多年建設,三峽地下電站工程取得重大階段性成果。
記者在下游基坑圍堰看到,圍堰下游的江水通過虹吸管,從圍堰上游側的閥門噴湧而出,形成一股強大的水流注入地下電站基坑中。三峽地下電站下游圍堰拆除於今年10月1日啟動,其中水上開挖總量約26萬立方米,水下開挖總量約21.4萬立方米。為保證地下電站尾水基坑內建築物的安全,在進行水下部分拆除前,需將基坑內充水至61米高程左右,整個基坑充水過程約需一周時間。
據了解,基坑充水結束後,施工人員將由左向右開挖拆除66.56米至70.62米高程堰體,預計今年12月23日完成圍堰水上部分拆除施工。按照三峽地下電站發電要求,圍堰需全部拆除至地下電站尾水渠底板高程52米。根據計劃,三峽地下電站下游圍堰將於明年6月拆除完畢。
三峽地下電站下游基坑充水,是2010年三峽工程建設的主要節點性控制目標之一,也是地下電站建設的重大階段性成果。2004年,三峽地下電站尾水渠開挖完成,形成地下電站下游基坑圍堰。通過圍堰擋水,三峽地下電站具備乾地施工條件,使廠房開挖、金結埋件、機組本體安裝等施工得以順利進行。三峽地下電站下游基坑開始進水,意味著電站尾水一線施工全部完成,為明年首批機組汛前投產發電奠定了基礎。
